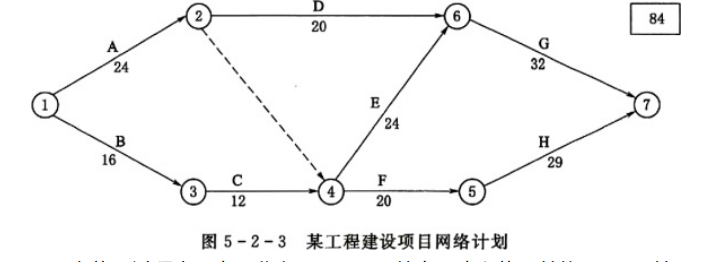

某工程建设项目的网络计划见图5-2-3,网络计划工期为84天。 在施工过程中,由于业主原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生了一定的影响,其 结果见表5-2-1(正数为延长工作天数,负数为缩短工作天数)。 由于工作的持续时间变化,网络计划的实际工期为89天,见图5-2-4。 问题: 1.确定网络计划图5-2-3和图5-2-4的关键路线。 2.承包人要求延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么? 3.监理人应签署延长合同工期几天合理?为什么?试用网络计划图表示。 4.监理人应签署索赔金额多少为合理?为什么?

问答题
某工程建设项目的网络计划见图5-2-3,网络计划工期为84天。

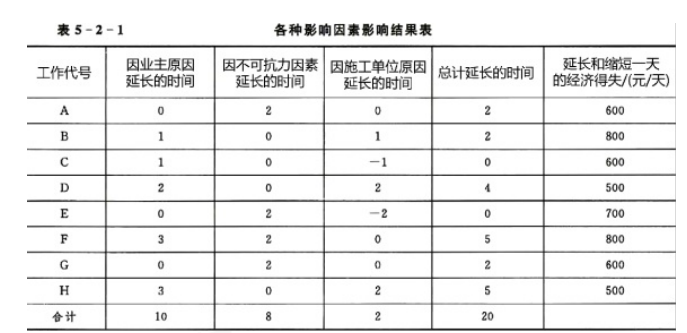

在施工过程中,由于业主原因、不可抗力因素和施工单位原因,对各项工作的持续时间产生了一定的影响,其 结果见表5-2-1(正数为延长工作天数,负数为缩短工作天数)。

由于工作的持续时间变化,网络计划的实际工期为89天,见图5-2-4。

问题: 1.确定网络计划图5-2-3和图5-2-4的关键路线。
2.承包人要求延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么?
3.监理人应签署延长合同工期几天合理?为什么?试用网络计划图表示。
 4.监理人应签署索赔金额多少为合理?为什么?
