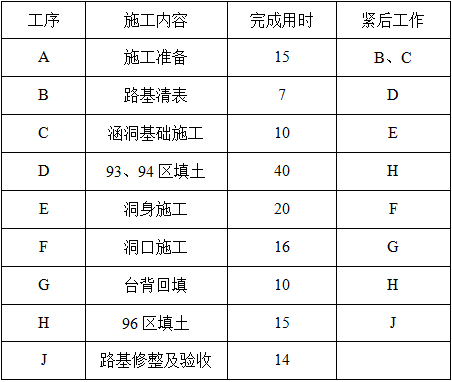

某一级公路一段路基施工,经监理工程师批准的施工计划表4-2所示。 表4-2某一级公路一段路基施工计划表 承包人施工至C、D工序时,发现地基中存在软土,因而须对路基和涵洞的基底进行处理,同时要将原设计西1.5m的圆管涵改为2×2m的盖板涵。这样,设计院出涵洞图纸延误工期7天,路基清淤换填用去15天,涵洞基底加同处理施工用去4天。由此,承包人提出要求延长工期。 问题: 1.将此施工计划绘制成双代号时标网络图。 2.计算关键线路、计划工期及各工序的总时差。 3.监理工程师批准的计划工期延长应是多少才合理? 4.承包人要求费用索赔是否合理?为什么?

问答题
某一级公路一段路基施工,经监理工程师批准的施工计划表4-2所示。
表4-2某一级公路一段路基施工计划表



承包人施工至C、D工序时,发现地基中存在软土,因而须对路基和涵洞的基底进行处理,同时要将原设计西1.5m的圆管涵改为2×2m的盖板涵。这样,设计院出涵洞图纸延误工期7天,路基清淤换填用去15天,涵洞基底加同处理施工用去4天。由此,承包人提出要求延长工期。
问题:
1.将此施工计划绘制成双代号时标网络图。
2.计算关键线路、计划工期及各工序的总时差。
3.监理工程师批准的计划工期延长应是多少才合理?
4.承包人要求费用索赔是否合理?为什么?
