某工程项目发包人与承包人签订了施工承包合同。合同中估算工程量为 5300m3,合同单价为180 元/m3,合同工期为 6 个月,有关支付约定如下: (1)开工前,发包人向承包人支付估算合同价 20%的开工预付款; (2)发包人从第 1 个月起,从承包人的工程款中按 5%的比例扣留质量保证金; (3)当累计实际完成工程量超过(或低于)估算工程量的 10%时,合同单价应予调整,调价系数为 0.9(或 1.1); (4)总监每月签发付款证书的最低金额为 15 万元; (5)开工预付款从承包人获得累计工程款超过估算合同价的 30%以后的下一个月起至第 5 个月末均匀扣回; 承包人每月实际完成并经签认认可的工程量,如表 6-5 所示。 问题: (1)估算合同总价是多少? (2)开工预付款是多少?开工预付款从哪个月起扣留?每月扣预付工程款是多少? (3)每个月应结算的工程量价款是多少?应签证的工程款为多少?应签发的付款证书金额是多少? (4)应扣留的质量保证金是多少?

问答题
某工程项目发包人与承包人签订了施工承包合同。合同中估算工程量为 5300m3,合同单价为180 元/m3,合同工期为 6 个月,有关支付约定如下:
(1)开工前,发包人向承包人支付估算合同价 20%的开工预付款;
(2)发包人从第 1 个月起,从承包人的工程款中按 5%的比例扣留质量保证金;
(3)当累计实际完成工程量超过(或低于)估算工程量的 10%时,合同单价应予调整,调价系数为 0.9(或 1.1);
(4)总监每月签发付款证书的最低金额为 15 万元;
(5)开工预付款从承包人获得累计工程款超过估算合同价的 30%以后的下一个月起至第 5 个月末均匀扣回;

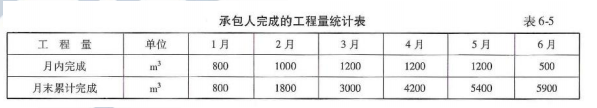

承包人每月实际完成并经签认认可的工程量,如表 6-5 所示。

问题:
(1)估算合同总价是多少?
(2)开工预付款是多少?开工预付款从哪个月起扣留?每月扣预付工程款是多少?
(3)每个月应结算的工程量价款是多少?应签证的工程款为多少?应签发的付款证书金额是多少?
(4)应扣留的质量保证金是多少?
