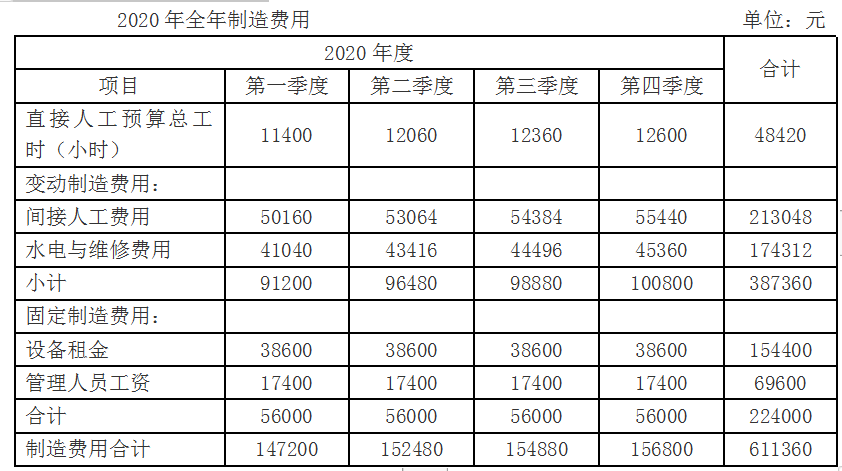

某公司甲车间采用滚动预算方法编制制造费用预算。已知2020年分季度的制造费用预算如下(其中间接材料费用忽略不计): 2020年3月31日公司在编制2020年第二季度—2021年第一季度滚动预算时,发现未来的四个季度中将出现以下情况: (1)间接人工费用预算工时分配率将上涨50%; (2)原设备租赁合同到期,公司新签订的租赁合同中设备年租金将降低20%; (3)预计直接人工总工时见“2020年第二季度—2021第一季度制造费用预算”表。假定水电与维修费用预算工时分配率等其他条件不变。 要求: (1)以直接人工工时为分配标准,计算下一滚动期间的如下指标: ①间接人工费用预算工时分配率; ②水电与维修费用预算工时分配率。 (2)根据有关资料计算下一滚动期间的如下指标: ①间接人工费用总预算额; ②每季度设备租金预算额。 (3)计算填列下表中用字母表示的项目(可不写计算过程):

问答题
某公司甲车间采用滚动预算方法编制制造费用预算。已知2020年分季度的制造费用预算如下(其中间接材料费用忽略不计):

2020年3月31日公司在编制2020年第二季度—2021年第一季度滚动预算时,发现未来的四个季度中将出现以下情况:
(1)间接人工费用预算工时分配率将上涨50%;
(2)原设备租赁合同到期,公司新签订的租赁合同中设备年租金将降低20%;
(3)预计直接人工总工时见“2020年第二季度—2021第一季度制造费用预算”表。假定水电与维修费用预算工时分配率等其他条件不变。
要求:
(1)以直接人工工时为分配标准,计算下一滚动期间的如下指标:
①间接人工费用预算工时分配率;
②水电与维修费用预算工时分配率。
(2)根据有关资料计算下一滚动期间的如下指标:
①间接人工费用总预算额;
②每季度设备租金预算额。
(3)计算填列下表中用字母表示的项目(可不写计算过程):
