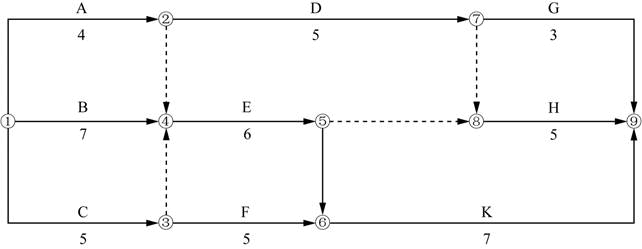

某工程项目的双代号网络计划如下图所示(时间单位:周)。 由于施工工艺和组织的要求,该工程项目进度计划中工作 A、D和H需要租用同一台大型施工机械依次进行施工。若 A、 D、H三项工作均以其最早开始时间开始施工,该大型施工机械在现场的闲置时间和租赁时间分别为(  )周。

材料题
某工程项目的双代号网络计划如下图所示(时间单位:周)。

由于施工工艺和组织的要求,该工程项目进度计划中工作
A、D和H需要租用同一台大型施工机械依次进行施工。若
A、
D、H三项工作均以其最早开始时间开始施工,该大型施工机械在现场的闲置时间和租赁时间分别为(  )周。

A4

B6

C5

D4
