 某实施监理的工程,在招标和施工阶段发生如下事件:   事件1:招标单位要求:投标人报价不得低于的招标人规定的最低投标限价;投标人提交的投标保证金必须从其基本账户转出;中标人的投标保证金不予退还;投标人在投标截止日前撤回或投标截止日后撤销投标文件的,投标保证金不予退还。   事件2:项目监理机构进行框架梁混凝土试块抗压强度数据统计分析,不同部位统计时出现了如图1所示的四种分布的直方图。  事件3:施工单位完成自检工作后,总监理工程师要求总监理工程师代表组织工程竣工预验收,专业监理工程师组织编写工程质量评估报告,该报告经总监理工程师审核签字后方可直接报送建设单位。 1、指出事件1中招标单位的要求是否正确,说明理由。 2、事件2中四种直方图是否正常,若不正常说明其类型及形成的主要原因。 3、指出事件3中总监理工程师要求的不妥之处,写出正确做法。

问答题
 某实施监理的工程,在招标和施工阶段发生如下事件:
  事件1:招标单位要求:投标人报价不得低于的招标人规定的最低投标限价;投标人提交的投标保证金必须从其基本账户转出;中标人的投标保证金不予退还;投标人在投标截止日前撤回或投标截止日后撤销投标文件的,投标保证金不予退还。

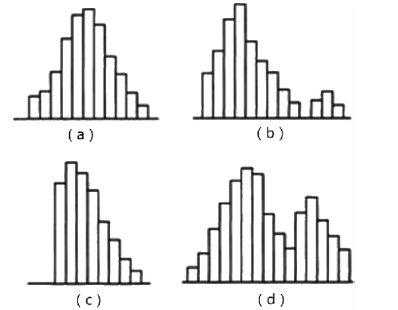

  事件2:项目监理机构进行框架梁混凝土试块抗压强度数据统计分析,不同部位统计时出现了如图1所示的四种分布的直方图。

 事件3:施工单位完成自检工作后,总监理工程师要求总监理工程师代表组织工程竣工预验收,专业监理工程师组织编写工程质量评估报告,该报告经总监理工程师审核签字后方可直接报送建设单位。
1、指出事件1中招标单位的要求是否正确,说明理由。
2、事件2中四种直方图是否正常,若不正常说明其类型及形成的主要原因。
3、指出事件3中总监理工程师要求的不妥之处,写出正确做法。
