某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划。 表1 制氧站安装公司工作内容、逻辑关系及持续时间表 1.根据表1 所示的逻辑关系可绘制出双代号网络计划图如下图所示:

问答题
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划。

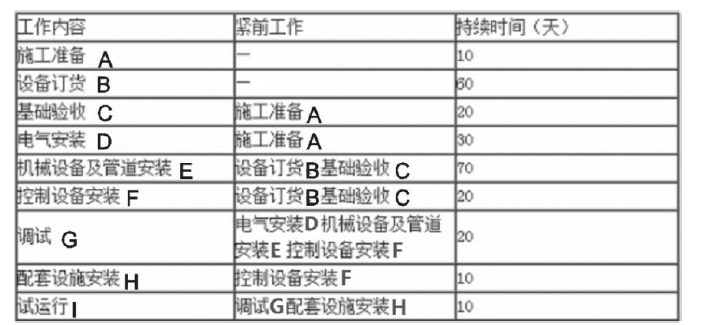

表1 制氧站安装公司工作内容、逻辑关系及持续时间表

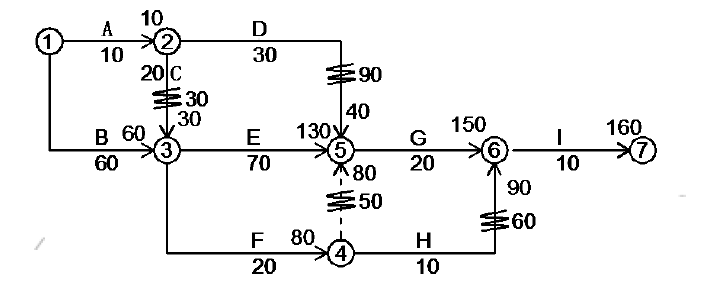

1.根据表1 所示的逻辑关系可绘制出双代号网络计划图如下图所示:
