某公司中标污水处理厂升级改造工程,中水处理系统的配水井为矩形钢筋混凝土半地下室结构,设计设计水深9米。 施工过程中发生了如下事件: 事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图1所示。 事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。 事件三:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。 【问题】 1.指出图中A、B名称,简述本工程采用这种形式螺栓的原因。 2.事件二,监理工程师为什么会制止现场施工员行为?取消细石混凝土护面应履行什么手续? 3.事件三所造成的损失能否索赔?说明理由。 4.配水井满水试验至少应分几次?分别列出每次充水高度。

问答题
某公司中标污水处理厂升级改造工程,中水处理系统的配水井为矩形钢筋混凝土半地下室结构,设计设计水深9米。
施工过程中发生了如下事件:

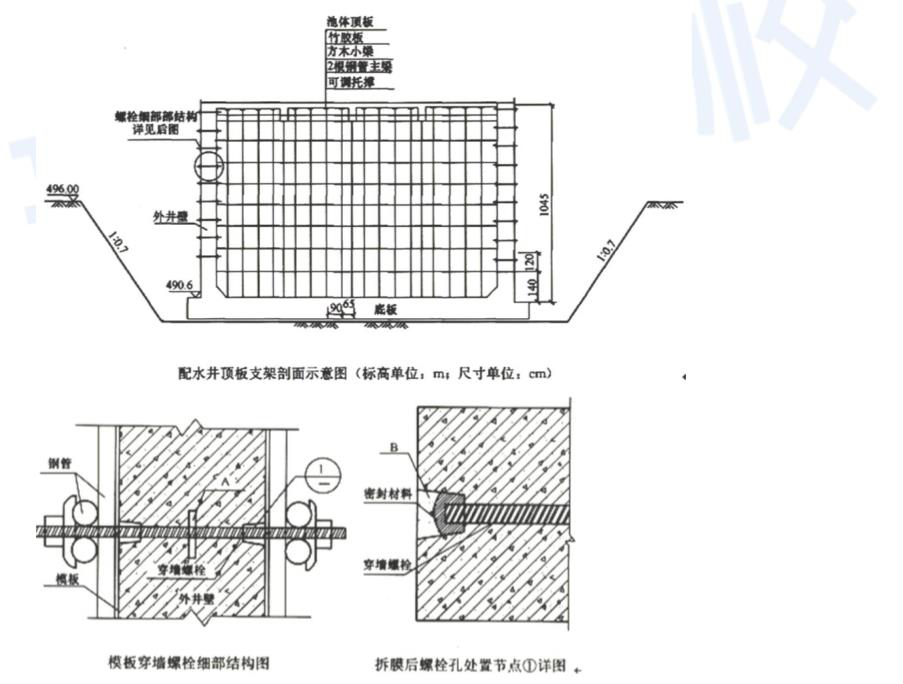

事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图1所示。
事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。
【问题】
1.指出图中A、B名称,简述本工程采用这种形式螺栓的原因。
2.事件二,监理工程师为什么会制止现场施工员行为?取消细石混凝土护面应履行什么手续?
3.事件三所造成的损失能否索赔?说明理由。
4.配水井满水试验至少应分几次?分别列出每次充水高度。
