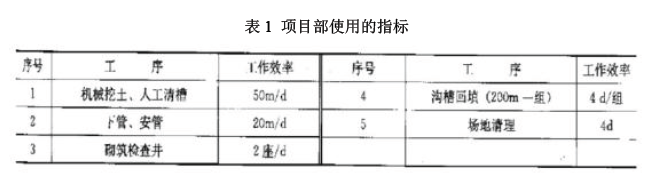

某项目部承建的雨水管道工程管线总长为1000m,采用直径为900mm 的HDPE 管,柔性接口;每50m设检查井一座。管底位于地表下以下4m,无地下水,土质为湿陷性黄土和粉砂土,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见表1。 考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d 后开始进行下管、安管工作;②下管、安管200m 后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。 项目部编制的施工进度计划如图1 所示(只给出部分内容)。 工程开工30 天后遇雨,停工10 天。项目部决定在下管、安管工序采取措施,确保按原计划工期完成,并启动雨季应急预案。 问题 1. 施工进度计划图中序号2 表示什么工作项目?该项目的起止日期和工作时间应为多少? 2. 计算沟槽回填的工作的总天数。 3. 按项目部使用的指标和工作部署,完成施工进度计划图中第4、5、6 项工作的横道线,并指出计划总工期需要多少天。 4. 遇雨后项目部应在下管、安管工序采取哪些措施以确保按原计划工期完成? 5. 本工程雨季施工的应急预案应包括哪些内容? 6. 请写出本工程的施工顺序。

问答题
某项目部承建的雨水管道工程管线总长为1000m,采用直径为900mm 的HDPE 管,柔性接口;每50m设检查井一座。管底位于地表下以下4m,无地下水,土质为湿陷性黄土和粉砂土,采用挖掘机开槽施工。项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见表1。



考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时作了以下部署:①挖土5d 后开始进行下管、安管工作;②下管、安管200m 后砌筑检查井;③检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划如图1 所示(只给出部分内容)。



工程开工30 天后遇雨,停工10 天。项目部决定在下管、安管工序采取措施,确保按原计划工期完成,并启动雨季应急预案。
问题
1. 施工进度计划图中序号2 表示什么工作项目?该项目的起止日期和工作时间应为多少?
2. 计算沟槽回填的工作的总天数。
3. 按项目部使用的指标和工作部署,完成施工进度计划图中第4、5、6 项工作的横道线,并指出计划总工期需要多少天。
4. 遇雨后项目部应在下管、安管工序采取哪些措施以确保按原计划工期完成?
5. 本工程雨季施工的应急预案应包括哪些内容?
6. 请写出本工程的施工顺序。
