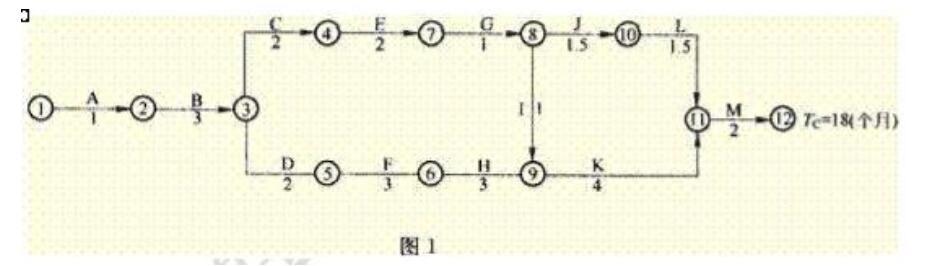

背景资料: 某水利水电工程项目的原施工进度网络计划(双代号)如图 1 所示。该工程总工期为 18 个月。在上述网络计划中,工作 C、 F、 J 三项工作均为土方工程,土方工程量分别为 7000m3, 10000m3, 6000m3,共计23000 m3,土方单价为 15 元/m3。合同中规定,土方工程量增加超出原估算工程量 25%时,新的土方单价可从原来的 15 元/m3下降到 13 元/m3。合同约定机械每台闲置 1 天为 800 元,每月以 30 天计; C、 F、 J实际工作量与计划工作量相同。 施工中发生如下事件: 事件 1:施工中,由于施工单位施工设备调度原因, C、 F、 J 工作需使用同一台挖土机先后施工。 事件 2:在工程按计划进行 4 个月后(己完成 A、 B 两项工作的施工),项目法人提出增加一项新的土方工程 N,该项工作要求在 F 工作结束以后开始,并在 G 工作开始前完成,以保证 G 工作在 E 和 N 工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项 N 工作的土方工程量约为 9000m3,施工时间需要 3 个月。 事件 3:经监理机构批准,新增加的土方工程 N 使用与 C、 F、 J 工作同一台挖土机施工。 <1>、在不改变各工作历时的情况下,发生事件 1 后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求? <2>、按事件 2 新增加一项新的土方工程 N 后,土方工程的总费用应为多少? <3>、土方工程 N 完成后,施工单位提出如下索赔: ①增加土方工程施工费用 13.5 万元; ②由于增加土方工程 N 后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用 2.4 万元; ③延长工期 3 个月。 施工单位上述索赔是否合理?说明理由

问答题
背景资料:
某水利水电工程项目的原施工进度网络计划(双代号)如图 1 所示。该工程总工期为 18 个月。在上述网络计划中,工作 C、 F、 J 三项工作均为土方工程,土方工程量分别为 7000m3, 10000m3, 6000m3,共计23000 m3,土方单价为 15 元/m3。合同中规定,土方工程量增加超出原估算工程量 25%时,新的土方单价可从原来的 15 元/m3下降到 13 元/m3。合同约定机械每台闲置 1 天为 800 元,每月以 30 天计; C、 F、 J实际工作量与计划工作量相同。

施工中发生如下事件:
事件 1:施工中,由于施工单位施工设备调度原因, C、 F、 J 工作需使用同一台挖土机先后施工。
事件 2:在工程按计划进行 4 个月后(己完成 A、 B 两项工作的施工),项目法人提出增加一项新的土方工程 N,该项工作要求在 F 工作结束以后开始,并在 G 工作开始前完成,以保证 G 工作在 E 和 N 工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项 N 工作的土方工程量约为 9000m3,施工时间需要 3 个月。
事件 3:经监理机构批准,新增加的土方工程 N 使用与 C、 F、 J 工作同一台挖土机施工。
<1>、在不改变各工作历时的情况下,发生事件 1 后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?
<2>、按事件 2 新增加一项新的土方工程 N 后,土方工程的总费用应为多少?
<3>、土方工程 N 完成后,施工单位提出如下索赔:
①增加土方工程施工费用 13.5 万元;
②由于增加土方工程 N 后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用 2.4 万元;
③延长工期 3 个月。
施工单位上述索赔是否合理?说明理由
