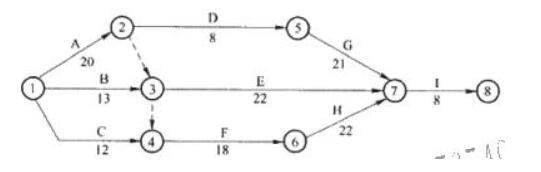

背景资料: 某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为 68 天,承包商工期每提前 1天获奖励 2000 元,每拖后 1 天支付违约金 3000 元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。 在实际施工过程中发生了如下事件: 事件 1:业主未能按时提供全部施工场地,使 A.B 两项工作的作业时间分别延长了 3 天和 2 天,造成这两项工作分别窝工 8 和 10 个工日。工作 C 未受影响。 事件 2:在工作 D 施工时,主要施工设备出现故障,停工检修 2 天,造成窝工 20 个工日。 事件 3:在工作 E 施工时,由于业主提供的主要材料不合格,造成返工,拆除用工 30 个工日,机械设备闲 置 3 个台班,闲置台班单价为 300 元,材料费损失 2 万元,因拆除重新施工使作业时间延长 3 天。 事件 4:在工作 F 施工时,因设计变更,造成施工时间增加 2 天,多用人工 15 个工日,增加其他费用 1万元。 <1>、在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求? <2>、该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天? <3>、当地人工日工资单价为 35 元/工日,窝工人工费补偿标准为 20 元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?

问答题
背景资料:
某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为 68 天,承包商工期每提前 1天获奖励 2000 元,每拖后 1 天支付违约金 3000 元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。

在实际施工过程中发生了如下事件:
事件 1:业主未能按时提供全部施工场地,使 A.B 两项工作的作业时间分别延长了 3 天和 2 天,造成这两项工作分别窝工 8 和 10 个工日。工作 C 未受影响。
事件 2:在工作 D 施工时,主要施工设备出现故障,停工检修 2 天,造成窝工 20 个工日。
事件 3:在工作 E 施工时,由于业主提供的主要材料不合格,造成返工,拆除用工 30 个工日,机械设备闲
置 3 个台班,闲置台班单价为 300 元,材料费损失 2 万元,因拆除重新施工使作业时间延长 3 天。
事件 4:在工作 F 施工时,因设计变更,造成施工时间增加 2 天,多用人工 15 个工日,增加其他费用 1万元。
<1>、在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?
<2>、该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?
<3>、当地人工日工资单价为 35 元/工日,窝工人工费补偿标准为 20 元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?
