扫码购买正式版题库

  • 海量题库
  • 全真模拟
  • 专项训练
  • 预测试题
  • 押题密卷
  • 错题强化

背景资料: 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有 23 节,每节长 15m,涵身剖面 如图 1 所示 涵身地基采用换填水泥土处理,水泥土的水泥掺量为 6%,地基承压含水层承压水位为 23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流。在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010 年 9 月一 2011 年 5 月)内完成地涵施工。施工布置是示意图如图 2 所示。 施工中发生如下事件: 事件 1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工,②干砌石河底护底,③排水清淤,④土方回填,⑤降水井点,⑥围堰填筑,⑦基坑开挖。 事件 2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图 2 所示。 事件 3:本工程项目划分为一个单位工程, 11 个分部工程。第 3 段涵身分部工程共有 56 个单元工程,其中 26 个为重要隐蔽单元工程; 56 个单元工程质量全部合格,其中 43 个单元工程质量优良(21 个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。 事件 4:本工程闸门、启闭机制造与安装为个合同标, 2011 年 9 月 16 日通过了该合同工程完工验收,并颁发合同工程完工证书;本工程 2012 年 12 月 8 日通过了竣工验收,项目法人于 2012 年 12 月 20 日向该合同承包商退还了履约担保和质量保证金。 <1>、指出事件 1 中主要施工项目的合理施工顺序(用工作编号表示)。 <2>、指出事件 1 中涉及施工安全的最主要的两项工程施工项目。 <3>、根据事件 2,指出图 2 中 A、 B、 C、 D、 E 对应的生产生活设施名称。 <4>、根据事件 3,评定第 3 段涵身分部工程的质量等级,并说明理由。 <5>、根据《水利水电工程标准施工招标文件》 <2009 年版),改正事件 4 中项目人退还履约担保和质量保证金的不妥之处。

问答题
背景资料:
某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有 23 节,每节长 15m,涵身剖面
如图 1 所示

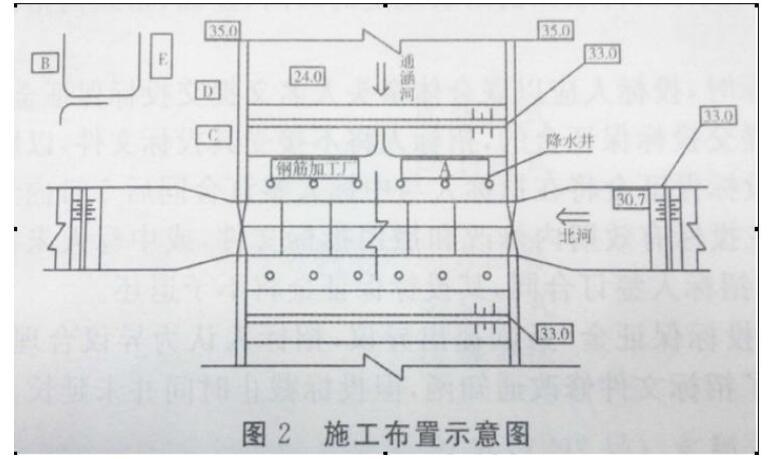

涵身地基采用换填水泥土处理,水泥土的水泥掺量为 6%,地基承压含水层承压水位为 23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流。在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010 年 9 月一 2011 年 5 月)内完成地涵施工。施工布置是示意图如图 2 所示。

施工中发生如下事件:
事件 1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工,②干砌石河底护底,③排水清淤,④土方回填,⑤降水井点,⑥围堰填筑,⑦基坑开挖。
事件 2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图 2 所示。
事件 3:本工程项目划分为一个单位工程, 11 个分部工程。第 3 段涵身分部工程共有 56 个单元工程,其中 26 个为重要隐蔽单元工程; 56 个单元工程质量全部合格,其中 43 个单元工程质量优良(21 个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。
事件 4:本工程闸门、启闭机制造与安装为个合同标, 2011 年 9 月 16 日通过了该合同工程完工验收,并颁发合同工程完工证书;本工程 2012 年 12 月 8 日通过了竣工验收,项目法人于 2012 年 12 月 20 日向该合同承包商退还了履约担保和质量保证金。
<1>、指出事件 1 中主要施工项目的合理施工顺序(用工作编号表示)。
<2>、指出事件 1 中涉及施工安全的最主要的两项工程施工项目。
<3>、根据事件 2,指出图 2 中 A、 B、 C、 D、 E 对应的生产生活设施名称。
<4>、根据事件 3,评定第 3 段涵身分部工程的质量等级,并说明理由。
<5>、根据《水利水电工程标准施工招标文件》 <2009 年版),改正事件 4 中项目人退还履约担保和质量保证金的不妥之处。

最新更新

易过题库在线搜题

热门题库
