背景资料略:经总监理工程师批准的施工总进度计划如图所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。施工过程中发生了如下事件: 事件一:由于施工单位人员及材料组织不到位,工程开工后第33 天上班时工作F 才开始。 为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表。 【问题】 1.指出施工总进度计划的关键线路和总工期。 2.为使赶工费最少,施工单位应如何调整施工总进度计划?赶工费总计多少万元?

问答题

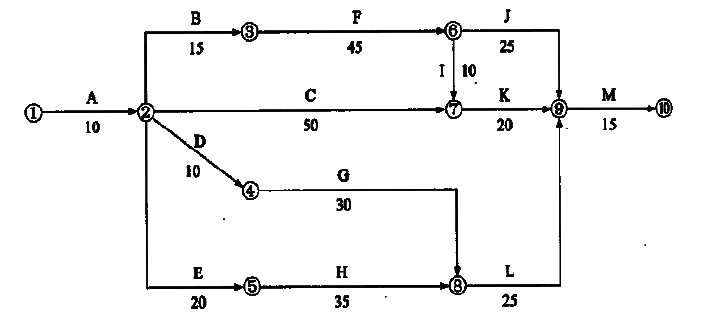

背景资料略:经总监理工程师批准的施工总进度计划如图所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。施工过程中发生了如下事件:
事件一:由于施工单位人员及材料组织不到位,工程开工后第33 天上班时工作F 才开始。

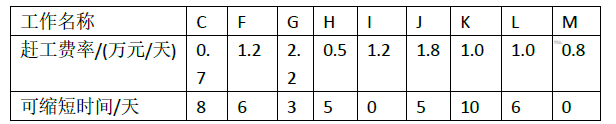

为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表。


【问题】
1.指出施工总进度计划的关键线路和总工期。
2.为使赶工费最少,施工单位应如何调整施工总进度计划?赶工费总计多少万元?
