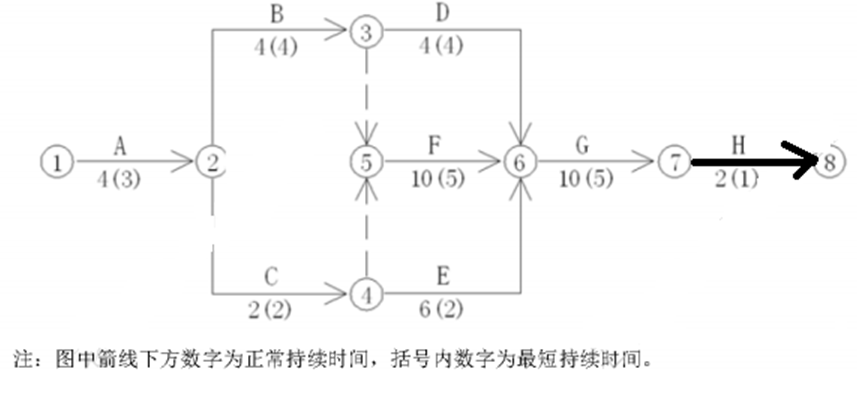

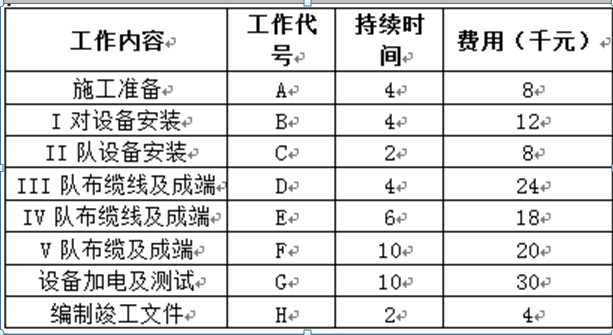

一核心网交换设备安装工程,合同约定工期30日历天,采用包工不包料的承包形式,设备主材由建设单位提供,施工单位根据摸底情况编制了工作分解表、制定了进度计划 事件一:至12天,因III队电缆未到货,导致D工作还需2天完成事件二:因V队施工人员操作不慎,电缆放线器损坏需修复,导致F工作推迟1天事件三:至18天,得知测试仪表比原计划推迟2天送到问题:1、列出本项目计划的关键工作。2、分析说明三个事件对工程工期造成什么影响?3、三个事件发生后,若不赶工,实际工期是多少天?4、至18天,要按期完工,计算说明最佳工期压缩方案(假定只能按天压缩工作,各赶工费率为a)5、分析各事件是否可以向建设单位索赔工期和费用6、列出测试光中继端口灵敏度所用的主要仪器仪表名

问答题
一核心网交换设备安装工程,合同约定工期30日历天,采用包工不包料的承包形式,设备主材由建设单位提供,施工单位根据摸底情况编制了工作分解表、制定了进度计划





事件一:至12天,因III队电缆未到货,导致D工作还需2天完成事件二:因V队施工人员操作不慎,电缆放线器损坏需修复,导致F工作推迟1天事件三:至18天,得知测试仪表比原计划推迟2天送到问题:1、列出本项目计划的关键工作。2、分析说明三个事件对工程工期造成什么影响?3、三个事件发生后,若不赶工,实际工期是多少天?4、至18天,要按期完工,计算说明最佳工期压缩方案(假定只能按天压缩工作,各赶工费率为a)5、分析各事件是否可以向建设单位索赔工期和费用6、列出测试光中继端口灵敏度所用的主要仪器仪表名
