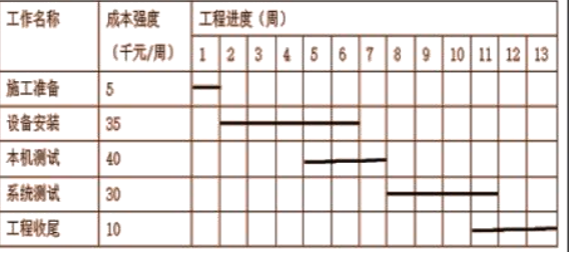

2017 年 6 月某施工单位中标了一项传输线路及设备安装工程,建安工程费 200 万元,其中材料费 60万元,施工材料由建设单位提供,施工费为建安工程费扣除材料费的 80%,最终合同款为 113.68 万元,其中施工费 112 万元,安全生产费用 1.68 万元,合同工期2017.7.1-2017.10.14,项目经理部编制的进度计划横道图如下: 开工后,建设单位提出了工程量变更,新增一个站点及相应光缆线路,并委托设计单位增加了相应的单项工程设计,预算建安工程费 8 万元,其中材料费 4.5 万元,施工单位包工包料,施工费按中标折扣率计取。 问题: 1.以周为时间单位、以千元为成本单位,绘制本工程最初的成本计划直方图。 2.根据横道图绘制计划时间—成本累计曲线。 3.双方签约的合同价款 113.68 万元是否符合规定?说明原因和计算工程。 4.建设单位提出的工程量变更是否合理?说明理由。 5.列式计算本工程的竣工结算价款。

正确答案:A (备注:此答案有误)

相似试题

  • 单选题

    关于中标通知书的说法,正确的一项是()

    答案解析

  • 单选题

    甲建设单位确定乙施工单位中标单位,于201351日发出中标通知书,双方最迟应该在()签订书面合同。

    答案解析

  • 单选题

    施工单位在近一年内工程发生( ),不得独立中标承建大型水电站主体工程的施工。

    答案解析

  • 单选题

    施工单位中标学校教学楼项目,成立项目部。该施工单位的施工人员工伤保险费的缴纳者应当是()。

    答案解析

  • 问答题

    2017 6 施工单位中标一项传输线路及设备安装工程,建安工程费 200 万元,其中材料费 60万元,施工材料由建设单位提供,施工费为建安工程费扣除材料费的 80%,最终合同款为 113.68 万元,其中施工费 112 万元,安全生产费用 1.68 万元,合同工期2017.7.1-2017.10.14,项目经理部编制的进度计划横道图如下:开工后,建设单位提出工程量变更,新增一个站点及相应光缆线路,并委托设计单位增加相应的单项工程设计,预算建安工程费 8 万元,其中材料费 4.5 万元,施工单位包工包料,施工费按中标折扣率计取。问题:1.以周为时间单位、以千元为成本单位,绘制本工程最初的成本计划直方图。2.根据横道图绘制计划时间—成本累计曲线。3.双方签约的合同价款 113.68 万元是否符合规定?说明原因和计算工程。4.建设单位提出的工程量变更是否合理?说明理由。5.列式计算本工程的竣工结算价款。

    答案解析

热门题库
