某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表 5。 项目部按照图 5 所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求。 监理单位要求重新编制进度计划。 项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将 B、C、F 三类工作平均分为 B1 B2 B3、C1 C2 C3、F1 F2 F3,每类工作各有一个队伍依次完成,工作全部完成后才开始 G 工作,此方案得到批准。 施工中发生了以下事件: 事件一:由于光纤测试仪表进场原因,E 工作最早开始时间推迟 9 天。 事件二:工程进行到第 20 天,因道路维修,光缆仓库发货受阻,停工 2 天。 问题: 1.列出图 5 中 B、E、F 表示的工作内容。 2.计算未被批准的原计划工期。 3.绘出优化后的双代号网络图。 4.列出优化后的关键工作,并计算工期。 5.分别分析事件一和事件二对工期造成的影响。 6.项目监理常用的方法有哪些?

问答题
某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表 5。

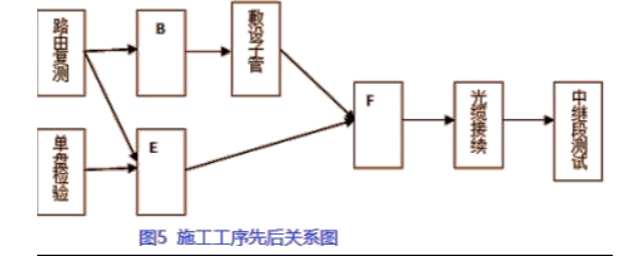

项目部按照图 5 所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求。
监理单位要求重新编制进度计划。
项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将 B、C、F 三类工作平均分为 B1 B2 B3、C1 C2 C3、F1 F2 F3,每类工作各有一个队伍依次完成,工作全部完成后才开始 G 工作,此方案得到批准。
施工中发生了以下事件:
事件一:由于光纤测试仪表进场原因,E 工作最早开始时间推迟 9 天。
事件二:工程进行到第 20 天,因道路维修,光缆仓库发货受阻,停工 2 天。
问题:
1.列出图 5 中 B、E、F 表示的工作内容。
2.计算未被批准的原计划工期。
3.绘出优化后的双代号网络图。
4.列出优化后的关键工作,并计算工期。
5.分别分析事件一和事件二对工期造成的影响。
6.项目监理常用的方法有哪些?
