质检员检查底漆喷涂质量后发现,涂层存在大量的返锈,大面积气泡等质量缺陷,统计数据如下: 项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行分析法曲线图。 【问题】 2.根据质量员的统计表,按排列图法,将底漆质量分别归纳为A类因素,B类因素和C类因素? 5.根据赢的值分析法曲线图,指出项目部进度在第60d时,是超前或滞后了多少天?指出第60天时,项目费用是超支或结余多少万元?

正确答案:A (备注:此答案有误)
真诚赞赏,手留余香
小额打赏
169人已赞赏

相似试题

  • 问答题

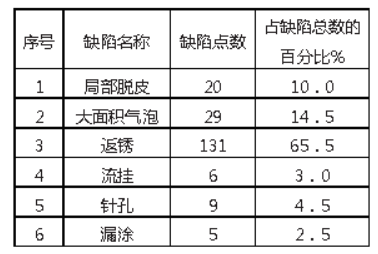

    (2017年真题)某机电安装公司承接南方沿海储油罐区的安装任务,该机电公司项目部认真组织施工。在第一批罐底 板到达现场,随即组织下料作业,连夜进行喷涂除锈,施工人员克服了在空气相对湿度达 90%的闷湿环 境下的施工困难。每 20min 完成一批钢板的除锈,露天作业 6 小时,终于完成了整批底板的除锈工作。 其后,开始油漆喷涂作业。质检检查底漆喷涂质量发现涂层存在大量的返锈,大面积气泡等质量缺陷,统计数据如下:项目部启动质量问题处理程序,针对产生的质量问题,分析了原因,明确了整改方法,整改措施完善 得以妥善处理,并按原验收规范进行验收。【问题】 1.提出项目部在喷砂除锈和底漆喷涂作业中有哪些错误之处?经表面防锈处理的金属,宜进行防腐层 作业的最长时间段为几小时以内? 2.根据质量的统计表,按排列图法,将底漆质量分别归纳为 A 类因素,B 类因素和 C 类因素? 3.项目部就底漆质量缺陷应分别做何种后续处理?制定的质量问题整改措施还应包括哪些内容?

    答案解析

  • 问答题

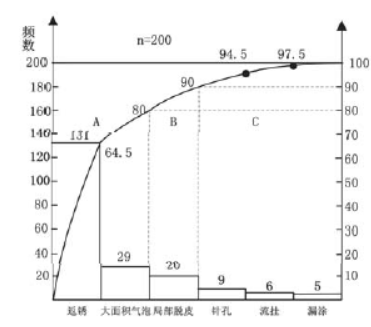

    (2017年真题)某机电安装公司承接南方沿海储油罐区的安装任务,该机电公司项目部认真组织施工。在第一批罐底 板到达现场,随即组织下料作业,连夜进行喷涂除锈,施工人员克服了在空气相对湿度达 90%的闷湿环 境下的施工困难。每 20min 完成一批钢板的除锈,露天作业 6 小时,终于完成了整批底板的除锈工作。 其后,开始油漆喷涂作业。质检检查底漆喷涂质量发现涂层存在大量的返锈,大面积气泡等质量缺陷,统计数据如下项目部启动质量问题处理程序,针对产生的质量问题,分析了原因,明确了整改方法,整改措施完善 得以妥善处理,并按原验收规范进行验收。【问题】 2.根据质量的统计表,按排列图法,将底漆质量分别归纳为 A 类因素,B 类因素和 C 类因素? 3.项目部就底漆质量缺陷应分别做何种后续处理?制定的质量问题整改措施还应包括哪些内容?

    答案解析

  • 问答题

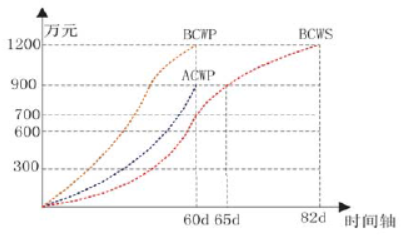

    质检检查底漆喷涂质量发现涂层存在大量的返锈,大面积气泡等质量缺陷,统计数据如下:项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行分析法曲线图。【问题】2.根据质量的统计表,按排列图法,将底漆质量分别归纳为A类因素,B类因素和C类因素?5.根据赢的值分析法曲线图,指出项目部进度在第60d时,是超前或滞后了多少天?指出第60天时,项目费用是超支或结余多少万元?

    答案解析

  • 问答题

    在第一批罐底板到达现场,随即组织下料作业,连夜进行喷涂除锈,施工人员克服了在空气相对湿度达90%的闷湿环境下的施工困难。每20min 完成一批钢板的除锈,露天作业6 小时,终于完成了整批底板的除锈工作。其后,开始油漆喷涂作业。质检检查底漆喷涂质量发现涂层存在大量的返锈、大面积气泡等质量缺陷,统计数据如下:项目部启动质量问题处理程序,针对产生的质量问题,分析了原因,明确了整改方法,整改措施完善得以妥善处理,并按原验收规范进行验收。底板敷设完成,焊工按技术人员的交底,点焊固定,先焊长焊缝,后焊短焊缝,采用焊接线能量分段退焊。在底板焊接工作进行到第二天时,出现了很明显的波浪形变形。项目总工及时组织技术人员改正原交底中错误的作法,并采取措施,矫正焊接变形,项目继续受控推进。项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行60d 的赢得分析法曲线图。【问题】1).提出项目部在喷砂除锈和底漆喷涂作业中有哪些错误之处?经表面防锈处理的金属,宜进行防腐层作业的最长时间段为几小时以内?2).根据质量的统计表,按排列图法,将底漆质量分别归纳为A 类因素、

    答案解析

  • 问答题

    (2017年真题)某机电安装公司承接南方沿海储油罐区的安装任务,该机电公司项目部认真组织施工。在第一批罐底板到达现场,随即组织下料作业,连夜进行喷涂除锈,施工人员克服了在空气相对湿度达90%的闷湿环境下的施工困难。每20min完成一批钢板的除锈,露天作业6小时,终于完成了整批底板的除锈工作,其后,开始油漆喷涂作业。质检检查底漆喷涂质量发现涂层存在大量的返锈、大面积气泡等质量缺陷,统计数据如下:项目部启动质量问题处理程序,针对产生的质量问题,分析了原因,明确了整改方法,整改措施完善得以妥善处理,并按原验收规范进行验收。 底板敷设完成,焊工按技术人员的交底,点焊固定,先焊长焊缝,后焊短焊缝,采用焊接线能量分段退焊。在底板焊接工作进行到第二天时,出现了很明显的波浪形变形。项目总工及时组织技术人员改正原交底中错误的作法,并采取措施,矫正焊接变形,项目继续受控推进。 项目部采取措施,调整进度计划,采用赢得值法监控项目的进度和费用,绘制了项目执行60d的赢得值分析法曲线图。【问题】 4.指出技术人员底板焊接中的错误之处,并纠正。
