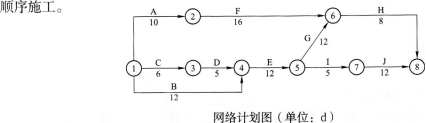

1.背景 某分部工程的网络计划如下图所示,计算工期为44d,A、D、I三项工作用一台机械 2.问题 (1)按照A—D—I顺序组织施工,则网络计划变为下图: 1)计算工期是多少天 2)机械在现场的使用和闲置时间各是多少天 (2)按照D—A—I顺序组织施工,则网络计划变为下图: 1)计算工期是多少天 2)机械在现场的使用和闲置时间各是多少天 (3)试比较上述两个方案的优缺点。 (4)监理工程师如批准按D—A—I顺序组织施工,施工中由于业主原因,B项工作拖延5d(网络计划见下图)。因此,承包商提出要求延长工期5d。 你认为延长几天合理,为什么签发机械闲置(赔偿)时间几天合理,为什么

问答题
1.背景
某分部工程的网络计划如下图所示,计算工期为44d,A、D、I三项工作用一台机械

2.问题
(1)按照A—D—I顺序组织施工,则网络计划变为下图:

1)计算工期是多少天
2)机械在现场的使用和闲置时间各是多少天
(2)按照D—A—I顺序组织施工,则网络计划变为下图:

1)计算工期是多少天
2)机械在现场的使用和闲置时间各是多少天
(3)试比较上述两个方案的优缺点。

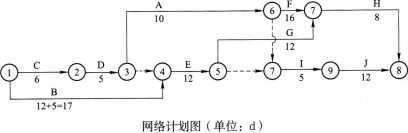

(4)监理工程师如批准按D—A—I顺序组织施工,施工中由于业主原因,B项工作拖延5d(网络计划见下图)。因此,承包商提出要求延长工期5d。

你认为延长几天合理,为什么签发机械闲置(赔偿)时间几天合理,为什么
