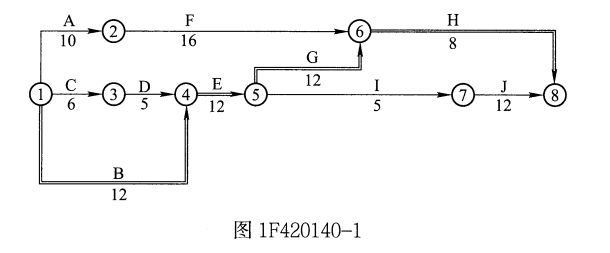

某土石坝分部工程的网络计划如图1F420140-1 所示,计算工期为44 天。根据技术方案,确定A、D、I 三项工作使用一台机械顺序施工。 问题: (1)按A → D → I 顺序组织施工,则网络计划变为如图1F420140-2 所示。 ① 计算工期是多少天? ② 机械在现场的使用和闲置时间各是多少天? (2)如按D → A → I 顺序组织施工,则网络计划变为如图1F420140-3 所示。 ① 计算工期是多少天? ② 机械在现场的使用和闲置时间各是多少天? (3)比较以上两个方案,判断哪个方案更好? (4)若监理批准D → A → I 顺序施工,施工中由于项目法人原因,B 项工作时间延长5 天,承包商提出要求延长5 天工期。网络计划如图1F420140-4 所示。 ① 工期延长几天合理?为什么? ② 机械闲置的时间为多少天?

问答题
某土石坝分部工程的网络计划如图1F420140-1 所示,计算工期为44 天。根据技术方案,确定A、D、I 三项工作使用一台机械顺序施工。

问题:
(1)按A → D → I 顺序组织施工,则网络计划变为如图1F420140-2 所示。

① 计算工期是多少天?
② 机械在现场的使用和闲置时间各是多少天?

(2)如按D → A → I 顺序组织施工,则网络计划变为如图1F420140-3 所示。

① 计算工期是多少天?
② 机械在现场的使用和闲置时间各是多少天?
(3)比较以上两个方案,判断哪个方案更好?

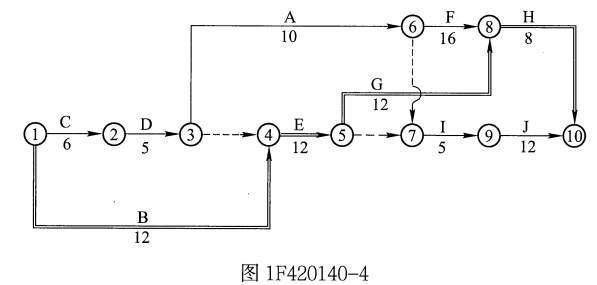

(4)若监理批准D → A → I 顺序施工,施工中由于项目法人原因,B 项工作时间延长5 天,承包商提出要求延长5 天工期。网络计划如图1F420140-4 所示。

① 工期延长几天合理?为什么?
② 机械闲置的时间为多少天?
