A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。 项目部确定采用两台顶管机同时作业,一号顶管机从8号井始发向北顶进,二号顶管机从10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了顸管工程施工方案,并已经通过专家论证。 施工过程中发生如下事件: 事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。 事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井顶进。施工方案经项目经理批;隹后实施。 【问题】  1.本工程中工作井是否需要编制专项方案说明理由。  2.设备放在小区绿地暂存,应履行哪些程序或手续  3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作  4.项目经理批准施工变更方案是否妥当说明理由。  5.项目部就事件1的拆迁影响,可否向建设方索赔如可索赔,简述索赔项目。

问答题
A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为-4.3~-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。

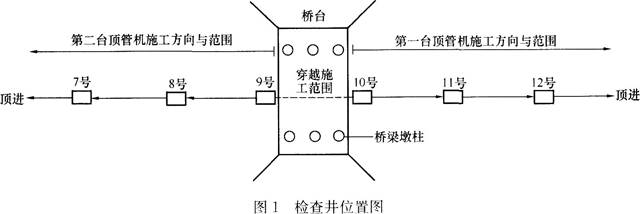

项目部确定采用两台顶管机同时作业,一号顶管机从8号井始发向北顶进,二号顶管机从10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了顸管工程施工方案,并已经通过专家论证。
施工过程中发生如下事件:
事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28d。
事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台顶管设备的始发井,向原8号井顶进。施工方案经项目经理批;隹后实施。



【问题】
 1.本工程中工作井是否需要编制专项方案说明理由。
 2.设备放在小区绿地暂存,应履行哪些程序或手续
 3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作
 4.项目经理批准施工变更方案是否妥当说明理由。
 5.项目部就事件1的拆迁影响,可否向建设方索赔如可索赔,简述索赔项目。
