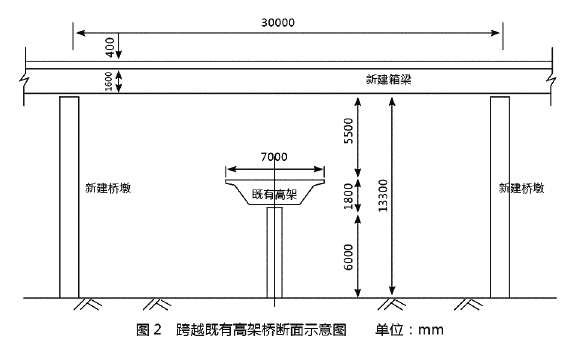

某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上 部结构分成 A、B 二个标段,将 B 段重新招标。桥面宽度 17.5m,桥下净空 6m。上部结构设 计为钢筋混凝土预应力现浇箱梁(三跨一联),共 40 联。原施工单位甲公司承担 A 标段,该 标段施工现场既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组 织设计进行了重大变更调整;新中标的乙公司承担 B 标段,因 B 标施工现场地处闲置弃土 场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行 的高架桥段。新建桥下净空高度达 13.3m(见图 2)。 甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架 基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作, 很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检査,并批准模板安装。模 板安装完成后开始绑扎钢筋。指挥部检査中发现乙公司施工管理存在问题,下发了停工整改 通知单。 【问题】 1. 原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作? 2. 满足支架法施工的部分条件指的是什么? 3. B 标支架场地是否满足支架的地基承载力?应如何处置? 4. 支架搭设前技术负责人应做好哪些工作?桥下净高 13.3m 部分如何办理手续? 5. 支架搭设完成和模板安装后用什么方法解决变形问题?支架拼接间隙和地基沉降在桥梁建设中属哪一类变形? 6. 跨越既有高架部分的桥梁需到什么部门补充办理手续?

问答题
某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上 部结构分成 A、B 二个标段,将 B 段重新招标。桥面宽度 17.5m,桥下净空 6m。上部结构设 计为钢筋混凝土预应力现浇箱梁(三跨一联),共 40 联。原施工单位甲公司承担 A 标段,该 标段施工现场既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组 织设计进行了重大变更调整;新中标的乙公司承担 B 标段,因 B 标施工现场地处闲置弃土 场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行 的高架桥段。新建桥下净空高度达 13.3m(见图 2)。



甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架 基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作, 很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检査,并批准模板安装。模 板安装完成后开始绑扎钢筋。指挥部检査中发现乙公司施工管理存在问题,下发了停工整改 通知单。


【问题】
1. 原施工组织设计中,主要施工资源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作?
2. 满足支架法施工的部分条件指的是什么?
3. B 标支架场地是否满足支架的地基承载力?应如何处置?
4. 支架搭设前技术负责人应做好哪些工作?桥下净高 13.3m 部分如何办理手续?
5. 支架搭设完成和模板安装后用什么方法解决变形问题?支架拼接间隙和地基沉降在桥梁建设中属哪一类变形?
6. 跨越既有高架部分的桥梁需到什么部门补充办理手续?
