扫码购买正式版题库

  • 海量题库
  • 全真模拟
  • 专项训练
  • 预测试题
  • 押题密卷
  • 错题强化

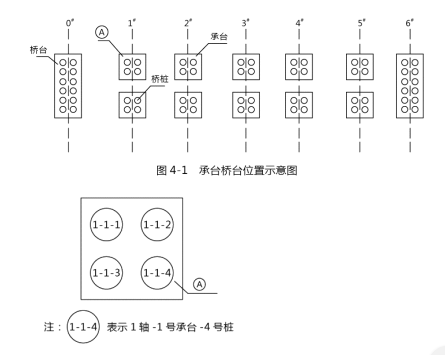

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为 C25 直径 1200mm,桩长 18m承台、桥台的位置如图所示 4-1 所示,承台的桩位编号如图 4-2 所示。 事件一:项目部依据工程地质条件,安排 4 台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前 12 天,完成了桥台的 24 根桩,后 20 天要完成 10 个承台的 40 根桩。承台施工前项目部对 4 台钻机作业划分了区域,见图 4-3。并提出要求:1. 每台钻机完成 10 根桩 2. 一座承台只能安排 1 台钻机作业,3. 同一承台两桩施工间隙为 2 天。 1#钻机工作进度安排及 2#钻机部分工作进度安排如图 4-3 所示 事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立即组织吊车吊放钢筋笼和导管,导管底部距孔底 0.5m。 事件三:经计算,编号为 3-1-1 的钻孔灌注桩混凝土用量为 Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为 2m。 图 4-4 1#钻机、2#钻机工作进度安排示意图 【问题】 1. 事件一中补全 2#钻机工作区作业计划,用图 4-4 的形式表示。(将此图复制到答题卡上,在试卷上答题无效) 2. 钢筋笼标识应有哪些内容? 3. 事件二中吊放钢筋笼入口时桩顶高程定位连接筋长度如何确定,用计算公式(文字)表示。 4. 按照灌注桩施工技术要求,事件三中 A 值&首罐混凝土最小用量各为多少? 5. 混凝土灌注桩前项目部质检员对到达现场商品混凝土应做哪些工作?

问答题
某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为 C25 直径 1200mm,桩长 18m承台、桥台的位置如图所示 4-1 所示,承台的桩位编号如图 4-2 所示。

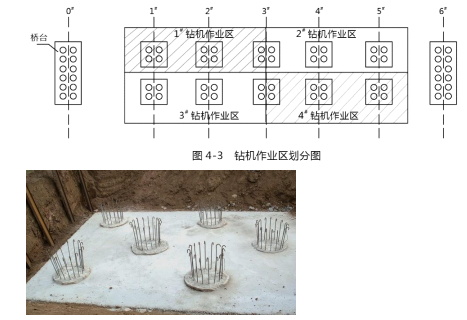

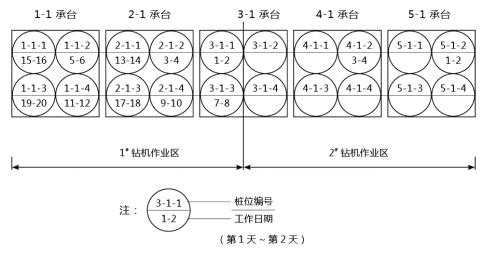

事件一:项目部依据工程地质条件,安排 4 台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前 12 天,完成了桥台的 24 根桩,后 20 天要完成 10 个承台的 40 根桩。承台施工前项目部对 4 台钻机作业划分了区域,见图 4-3。并提出要求:1. 每台钻机完成 10 根桩 2. 一座承台只能安排 1 台钻机作业,3. 同一承台两桩施工间隙为 2 天。
1#钻机工作进度安排及 2#钻机部分工作进度安排如图 4-3 所示




事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立即组织吊车吊放钢筋笼和导管,导管底部距孔底 0.5m。

事件三:经计算,编号为 3-1-1 的钻孔灌注桩混凝土用量为 Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球、导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为 2m。




图 4-4 1#钻机、2#钻机工作进度安排示意图
【问题】
1. 事件一中补全 2#钻机工作区作业计划,用图 4-4 的形式表示。(将此图复制到答题卡上,在试卷上答题无效)
2. 钢筋笼标识应有哪些内容?
3. 事件二中吊放钢筋笼入口时桩顶高程定位连接筋长度如何确定,用计算公式(文字)表示。
4. 按照灌注桩施工技术要求,事件三中 A 值&首罐混凝土最小用量各为多少?
5. 混凝土灌注桩前项目部质检员对到达现场商品混凝土应做哪些工作?

最新更新

易过题库在线搜题

热门题库
