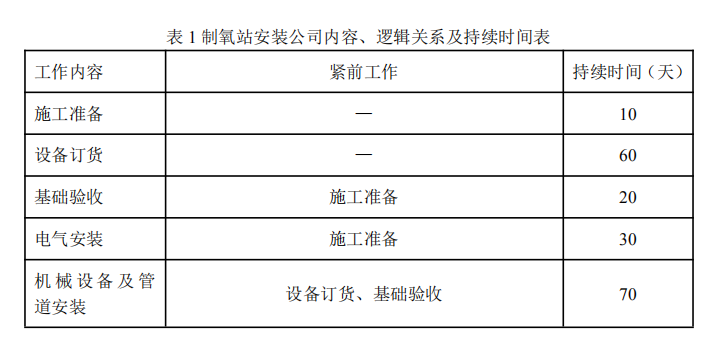

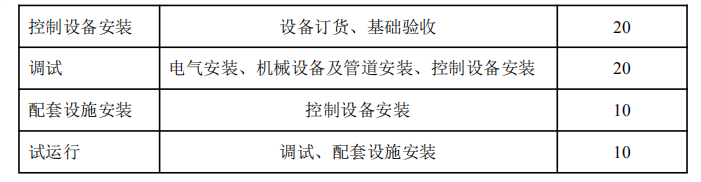

(2016年真题)某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公 司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表 1)编制了施工进度 计划 在计划实施过程中,电气安装滞后 10 天,调试滞后 3 天。 【问题】 1.根据表 1 计算总工期需要多少天?电气安装滞后及调试滞后是否影响工期?并分别说明理由。

问答题
(2016年真题)某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公 司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表 1)编制了施工进度 计划


在计划实施过程中,电气安装滞后 10 天,调试滞后 3 天。
【问题】 1.根据表 1 计算总工期需要多少天?电气安装滞后及调试滞后是否影响工期?并分别说明理由。
