施工单位承接了某地铁工程的机电安装任务,工程内容包括:消防、空调、动力照明、给排水等系统的安装。由于 工期较紧,施工单位安排人员加班加点抢工期,在规定时间内对工程进行了预验收,但由于抢工期原因,工程存在诸多 质量问题。 事件 1:在消防验收时,消防部门对消防水泵的安装提出了异议,认为泵的吸入管和排出管上缺少关键部件,下达了整改 通知书。 事件 2:因消防施工单位提交的资料不全,未通过消防验收。 事件 3:图示为 600Pa 的镀锌风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。 事件 4:在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电;3.5kg 的吊灯固定在直径 5mm 的螺 钉上;还发现嵌入式吸顶灯(重 10.5kg)的固定及装置,按灯具重量的 2 倍抽查了 10%做了强度试验,整改后通过验收。 【问题】 1.请问泵的吸入管和排出管上分别缺少何种部件?分别起何种作用? 2.消防施工单位应提交哪些资料? 3.事件 3 图示中安装存在哪些错误? 4.事件 3 中的风管属于哪一类?该风管可以采用哪些咬口形式? 5.对事件 4 中灯具安装中的错误之处加以整改。在质量验收时,该电气工程应提交哪些安全和功能的检测资料?

问答题
施工单位承接了某地铁工程的机电安装任务,工程内容包括:消防、空调、动力照明、给排水等系统的安装。由于 工期较紧,施工单位安排人员加班加点抢工期,在规定时间内对工程进行了预验收,但由于抢工期原因,工程存在诸多 质量问题。
事件
1:在消防验收时,消防部门对消防水泵的安装提出了异议,认为泵的吸入管和排出管上缺少关键部件,下达了整改 通知书。

事件  2:因消防施工单位提交的资料不全,未通过消防验收。

事件 3:图示为 600Pa 的镀锌风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。

事件 4:在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电;3.5kg 的吊灯固定在直径 5mm 的螺
钉上;还发现嵌入式吸顶灯(重 10.5kg)的固定及装置,按灯具重量的 2 倍抽查了 10%做了强度试验,整改后通过验收。

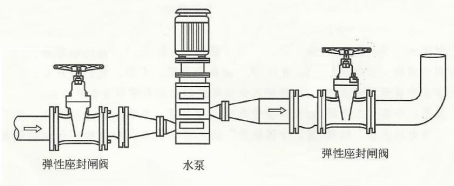

【问题】 1.请问泵的吸入管和排出管上分别缺少何种部件?分别起何种作用?
2.消防施工单位应提交哪些资料?
3.事件 3 图示中安装存在哪些错误?
4.事件 3 中的风管属于哪一类?该风管可以采用哪些咬口形式?
5.对事件  4  中灯具安装中的错误之处加以整改。在质量验收时,该电气工程应提交哪些安全和功能的检测资料?
