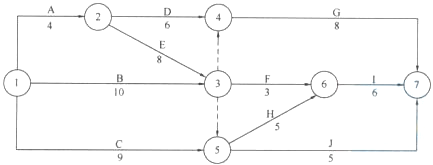

已知某分部工程双代号网络计划如下图所示(时间单位:天)。在施工过程中,由于施工单位机械出现故障,造成D工作延误6天。则正确的有( )。

多选题
已知某分部工程双代号网络计划如下图所示(时间单位:天)。在施工过程中,由于施工单位机械出现故障,造成D工作延误6天。则正确的有( )。

A关键线路保持不变

B总工期延长一天

C工作G的总时差变小

D工作H的自由时差不变

E工作B的最迟开始时间变为3
