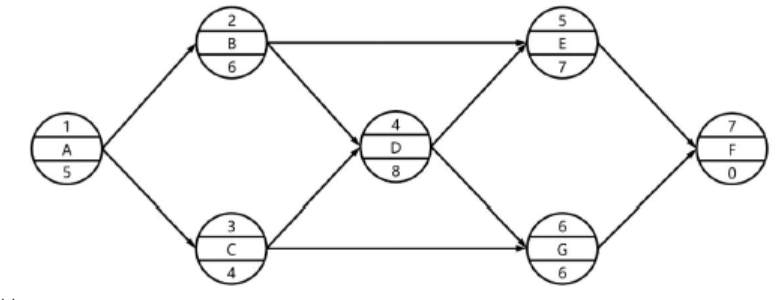

某工程的进度计划如下图(单位/天)所示,在实际进度中,因业主提供的设计图存在偏差导致C工作延误5天,则下列选项中,错误的是()。

单选题
某工程的进度计划如下图(单位/天)所示,在实际进度中,因业主提供的设计图存在偏差导致C工作延误5天,则下列选项中,错误的是()。

A该工程的实际竣工时间为第29天

B施工方可向业主方索赔3天工期

C因C工作的延误,会使D工作最早开始时间延迟2天

DC工作的延误对G工作没有影响
